Vous venez de faire isoler vos murs par l’intérieur, vos nouvelles fenêtres double vitrage sont posées depuis six mois. Pourtant, chaque matin d’hiver, de la condensation coule le long des dormants et vous sentez toujours ce filet d’air froid autour des menuiseries. Le diagnostic est sans appel : un pont thermique résiduel en périphérie des fenêtres annule une partie de votre investissement isolation. Ce paradoxe survient lorsque les deux chantiers — isolation intérieure et remplacement des fenêtres — ne sont pas coordonnés selon les règles de l’art. L’ordre d’intervention, le type de pose choisi et la continuité des matériaux d’étanchéité déterminent l’efficacité finale de votre rénovation énergétique.
Les 4 clés de coordination en 30 secondes :
- Poser les fenêtres avant l’isolation intérieure dans la majorité des chantiers de rénovation
- Privilégier la pose en applique pour intégrer le dormant dans le plan de l’isolant
- Exiger un calfeutrement périphérique conforme au DTU 36.5 (bandes imprégnées, pas de mousse expansive)
- Vérifier le coefficient Uw ≤ 1,3 W/m².K pour bénéficier de MaPrimeRénov’
La réussite d’une rénovation énergétique repose aujourd’hui sur le respect des exigences réglementaires fixées par la RE2020 et le dispositif MaPrimeRénov’. Ces cadres normatifs imposent une coordination stricte entre les différents postes de travaux pour garantir l’éligibilité aux aides de l’État. Le remplacement des menuiseries et l’isolation intérieure constituent deux interventions majeures qui ne peuvent être traitées de manière indépendante sous peine de créer des ponts thermiques résiduels annulant une partie des bénéfices attendus. Les seuils de performance thermique, notamment le coefficient Uw ≤ 1,3 W/m².K pour les fenêtres, ne peuvent être respectés que si la continuité de l’enveloppe thermique est assurée en périphérie des menuiseries.
Cet article détaille la logique technique permettant d’éviter les erreurs de coordination les plus coûteuses. Nous commençons par identifier le phénomène de pont thermique périphérique et ses conséquences observables, puis nous comparons les trois techniques de pose face à l’isolation intérieure. Le calendrier d’intervention entre menuisier et plaquiste fait l’objet d’une chronologie détaillée, avant d’examiner les composants invisibles assurant l’étanchéité à l’air et à l’eau. La dernière partie répond aux questions pratiques les plus fréquentes sur la coordination isolation-fenêtres.
- Quand l’isolation amplifie le problème au lieu de le résoudre
- Trois techniques de pose face à l’isolation : le match décisif
- Le calendrier gagnant : qui pose en premier, et pourquoi ça change tout

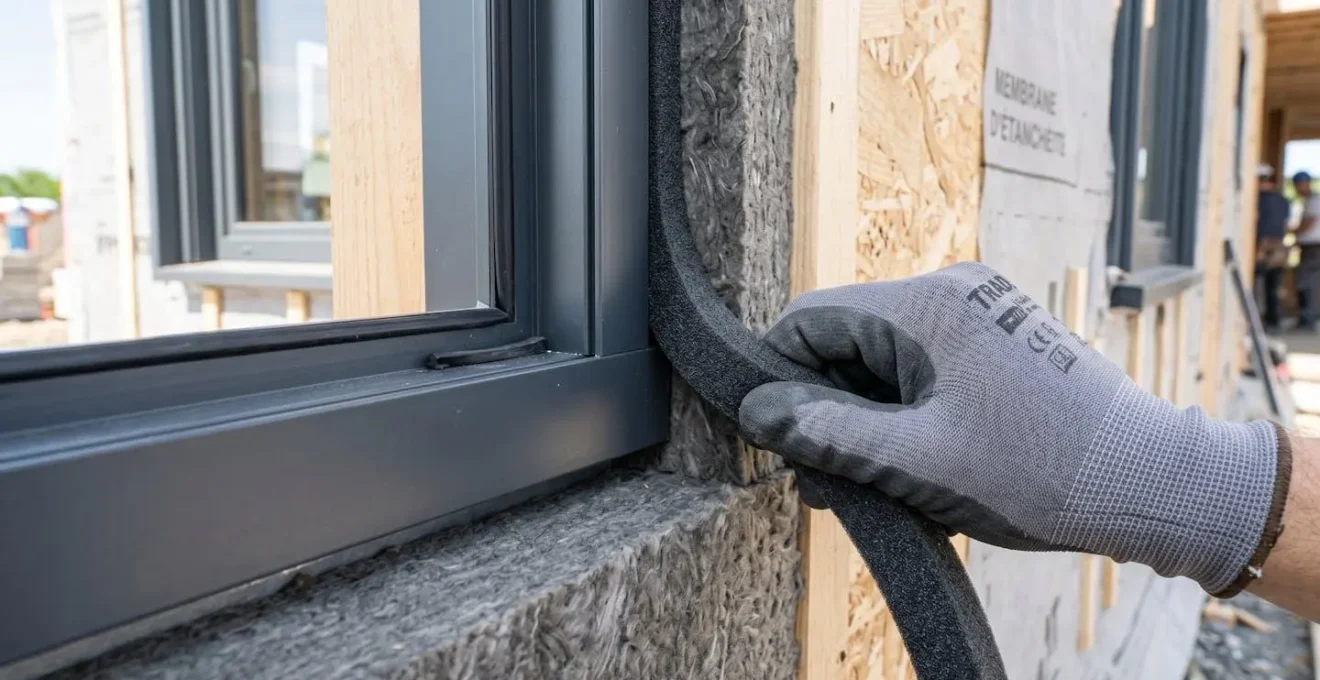

- Membranes, joints et rupteurs : les alliés invisibles de la performance
- Vos questions sur la coordination isolation-fenêtres
Quand l’isolation amplifie le problème au lieu de le résoudre
Selon les chiffres 2025 publiés par l’UFME sur les fenêtres, les menuiseries représentent entre 10 et 15 % des déperditions de chaleur dans les bâtiments résidentiels. Ce pourcentage peut grimper brutalement si l’isolation thermique par l’intérieur vient s’arrêter à quelques centimètres du dormant, créant une zone de faiblesse linéaire tout autour de la fenêtre. Le phénomène est connu : lorsque l’isolant ne rejoint pas le cadre de la menuiserie, la paroi froide du mur d’origine reste exposée et génère un pont thermique périphérique.
Prenons une situation classique : un propriétaire fait remplacer ses fenêtres simple vitrage par du double vitrage performant, puis décide six mois plus tard d’isoler les murs par l’intérieur avec 14 cm de laine minérale. Si les fenêtres ont été posées en feuillure — technique traditionnelle des maisons anciennes où le dormant s’encastre dans l’épaisseur du mur — l’isolant vient buter contre le cadre sans pouvoir assurer la continuité thermique. La conséquence directe : une bande de paroi froide de 10 à 15 cm de large court sur tout le périmètre des ouvertures, favorisant la condensation et les moisissures.
Les retours de chantier montrent que cette erreur de coordination se traduit par une facture de chauffage qui reste désespérément élevée malgré un budget isolation conséquent. L’utilisateur se retrouve avec deux postes de travaux réalisés selon les règles — fenêtres conformes, isolation épaisse — mais dont l’assemblage crée un défaut majeur. Pour mieux comprendre les critères de remplacement des ouvertures en rénovation énergétique, il faut impérativement intégrer la dimension de coordination entre corps d’état dès la phase de conception.
Attention : Une isolation intérieure de 12 à 16 cm posée après des fenêtres en feuillure nécessite des travaux de rattrapage coûteux (tapées d’isolation rapportées sur dormant, dépose-repose partielle) pour rétablir la continuité thermique. Le surcoût observé sur le marché se situe généralement entre 180 et 250 € par fenêtre.
Trois techniques de pose face à l’isolation : le match décisif
Le choix du mode de pose détermine la capacité de la fenêtre à s’intégrer dans le plan de l’isolant. Trois configurations existent, chacune adaptée à un type de construction et à une stratégie d’isolation spécifique. La pose en feuillure consiste à encastrer le dormant de la fenêtre dans l’épaisseur du mur, en utilisant la feuillure — cette découpe en L pratiquée dans la maçonnerie. Courante dans les bâtiments anciens à murs épais (plus de 40 cm), elle offre une esthétique traditionnelle avec un cadre affleurant côté intérieur. Le problème survient lorsqu’une isolation thermique par l’intérieur vient s’ajouter ultérieurement : l’isolant s’arrête contre le dormant sans pouvoir l’envelopper, laissant une zone de pont thermique résiduel importante. Les observations de chantier révèlent que cette configuration génère des condensations en périphérie dès que l’épaisseur d’ITI dépasse 12 cm. Cette technique reste acceptable uniquement pour les bâtiments anciens sans projet d’isolation intérieure rapportée, où l’inertie du mur épais limite l’impact du pont thermique.

La pose en applique fixe le dormant directement contre la face intérieure du mur porteur, avant la pose de l’isolant. Cette configuration permet à l’isolation thermique par l’intérieur de venir envelopper le dormant, assurant ainsi la continuité thermique et supprimant le pont thermique périphérique. Recommandée dans la quasi-totalité des chantiers de rénovation avec ITI, elle constitue la solution standard en construction neuve depuis l’application de la RE2020. L’avantage décisif réside dans l’intégration du dormant dans le plan de l’isolant : une fois les menuiseries posées, le plaquiste ou l’isolateur vient ajuster l’épaisseur d’isolant pour rejoindre le cadre de la fenêtre, créant une barrière thermique continue sans zone de faiblesse. Cette technique permet également de gérer plus facilement l’étanchéité à l’air en périphérie, point critique pour respecter les exigences RE2020 en matière de perméabilité.
Pour une rénovation énergétique incluant le remplacement des menuiseries, privilégier une fenêtre à Cholet posée en applique garantit la suppression du pont thermique périphérique dès que l’épaisseur d’isolation intérieure atteint ou dépasse 12 cm. Le surcoût par rapport à une pose en feuillure se situe généralement entre 8 et 12 % du prix de la menuiserie, compensé par la suppression des déperditions linéiques et la conformité aux aides MaPrimeRénov’. Cette méthode nécessite toutefois une coordination précise entre menuisier et plaquiste pour ajuster les tapées d’isolation et garantir l’affleurage intérieur des finitions.
La pose en tunnel place le dormant au milieu de l’épaisseur du mur, avec des tableaux et un appui de fenêtre visibles à l’intérieur comme à l’extérieur. Cette configuration s’adresse principalement aux maisons à ossature bois où l’isolation est intégrée dans l’épaisseur de la structure porteuse, sans doublage intérieur rapporté. Cette pose devient problématique lorsqu’une isolation intérieure classique est envisagée ultérieurement : l’isolant vient s’arrêter contre le dormant côté intérieur, recréant un pont thermique identique à celui de la pose en feuillure. La pose en tunnel reste donc réservée aux configurations où l’isolation est déjà intégrée dans l’épaisseur du mur porteur (ossature bois, monomur épais) et où aucune ITI complémentaire n’est prévue.
Le tableau ci-dessous compare les trois techniques de pose selon cinq critères décisifs pour une rénovation énergétique réussie. Chaque ligne permet d’identifier la configuration adaptée à votre projet en fonction de l’épaisseur d’isolation intérieure prévue.
| Type de pose | Compatibilité ITI | Performance anti-pont thermique | Surcoût vs standard | Complexité mise en œuvre | |
|---|---|---|---|---|---|
| Pose en feuillure | Pose en applique | ✅ Idéale ITI 12-16 cm | ✅ Supprime pont périphérique | +8-12% | Standard neuf/rénovation |
| Pose en tunnel
Quelle pose pour votre projet ?

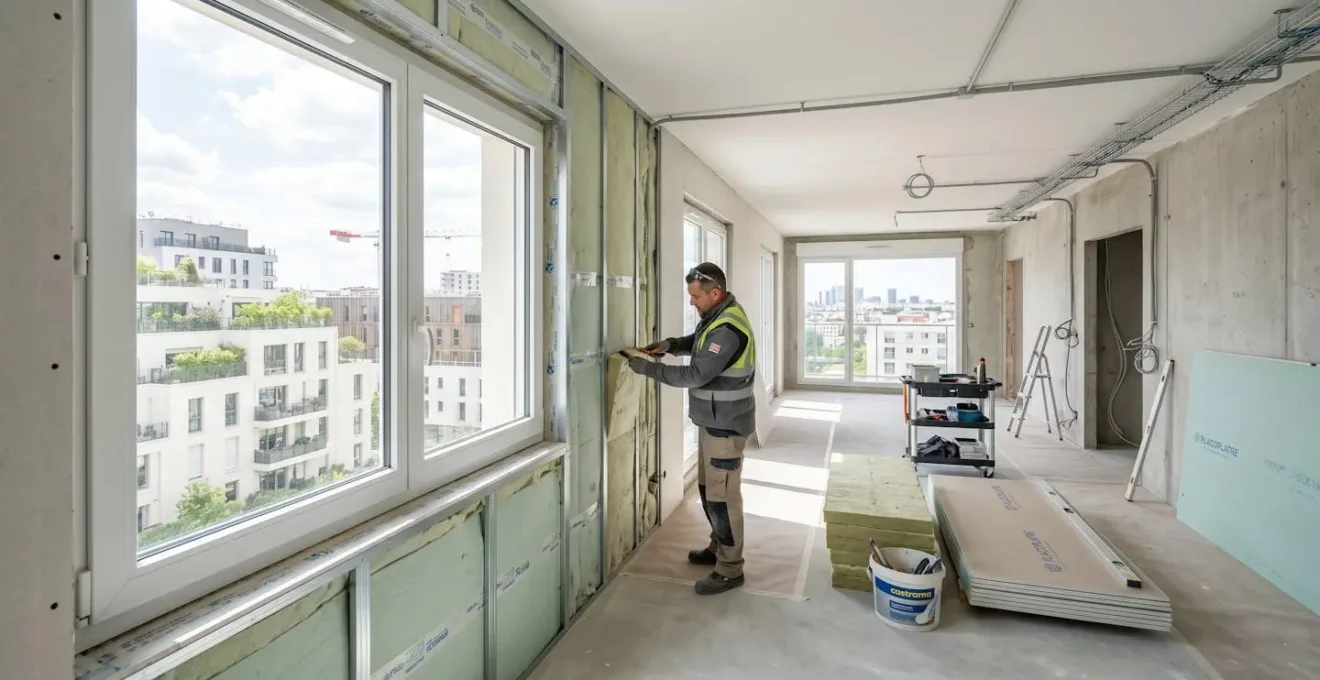

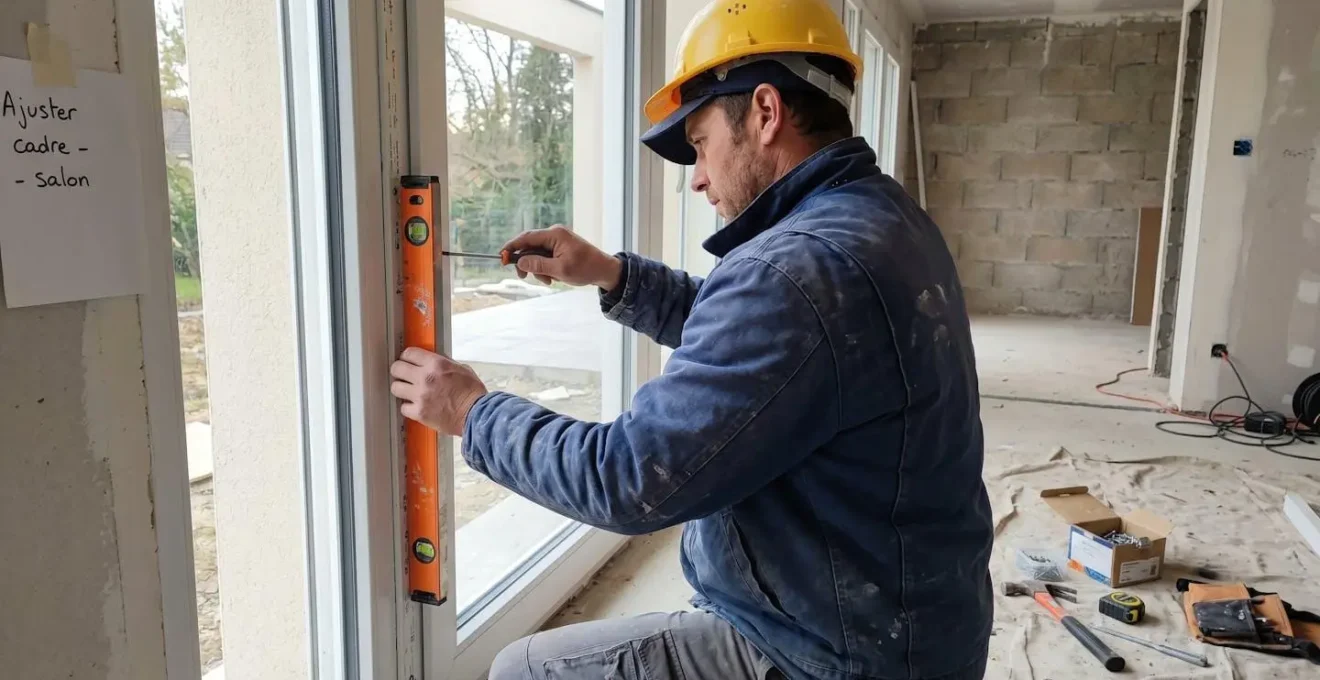

Le calendrier gagnant : qui pose en premier, et pourquoi ça change toutL’ordre d’intervention entre menuisier et plaquiste conditionne la réussite technique et financière du chantier. Dans la grande majorité des rénovations avec isolation thermique par l’intérieur, les fenêtres doivent être posées avant l’isolant. Cette séquence permet d’ajuster précisément l’épaisseur d’isolant pour rejoindre le dormant, d’anticiper les tapées de finition et d’éviter les rattrapages coûteux en fin de chantier. ![]() Prenons le cas d’un appartement où l’isolation intérieure de 14 cm a été posée en premier. Lorsque le menuisier intervient pour remplacer les fenêtres, il constate que l’épaisseur d’isolant bloque partiellement l’ouverture des ouvrants et réduit la largeur d’appui disponible sur le dormant. La solution de rattrapage consiste à ajouter des tapées d’isolation sur le pourtour du cadre, générant un surcoût observé entre 180 et 250 € par fenêtre et rallongeant les délais d’intervention de plusieurs jours. Ce type d’erreur de planification représente l’une des frictions les plus fréquentes sur les chantiers de rénovation énergétique. Le calendrier détaillé ci-dessous séquence les cinq étapes d’intervention pour garantir la coordination entre menuisier et plaquiste : Chronologie d’intervention recommandée
Cette chronologie s’applique à la majorité des projets de rénovation énergétique en habitat individuel. Pour les situations complexes nécessitant des ajustements sur bâti ancien ou déformé, la consultation de solutions spécialisées comme les fenêtres sur mesure sur bâti déformé permet d’anticiper les adaptations techniques et d’éviter les reprises de chantier. Vigilance : l’ordre inversé coûte cher Si l’isolation intérieure est posée avant les fenêtres, le surcoût de rattrapage pour ajuster les tapées et garantir l’affleurage correct se situe généralement entre 180 et 250 € par fenêtre. Le risque d’ouverture bloquée par l’épaisseur d’ITI non anticipée impose souvent une dépose partielle de l’isolant en périphérie des menuiseries. Membranes, joints et rupteurs : les alliés invisibles de la performanceAu-delà du type de pose et du calendrier d’intervention, la performance thermique finale dépend de composants techniques souvent négligés : le calfeutrement périphérique, la membrane d’étanchéité à l’air et les rupteurs de ponts thermiques intégrés aux profilés aluminium. Ces éléments assurent la continuité de l’enveloppe thermique et garantissent le respect des seuils réglementaires. Selon ce que prescrit le NF DTU 36.5 pour le calfeutrement périphérique, un joint continu entre gros œuvre et dormant est obligatoire sur tout le périmètre de la fenêtre. Les matériaux autorisés sont des bandes de mousse imprégnée pré-comprimée à base de butyle ou d’acrylique, avec une largeur d’appui minimale de 13 mm. Le DTU interdit formellement l’usage de mousse expansive polyuréthane pour assurer cette fonction : ce matériau ne satisfait pas aux exigences d’étanchéité à l’air et à l’eau, et sa pérennité n’est pas garantie dans le temps. La membrane d’étanchéité à l’air, souvent négligée en rénovation, constitue pourtant un élément critique pour respecter les objectifs RE2020 en matière de perméabilité. Elle doit assurer la continuité avec le pare-vapeur de l’isolation intérieure, en enveloppant le pourtour du dormant grâce à un adhésif haute performance. Les tests d’infiltrométrie réalisés en fin de chantier révèlent que les fuites d’air autour des menuiseries représentent une part significative des défauts d’étanchéité globale du bâtiment. Pour les menuiseries aluminium, l’intégration d’une rupture de pont thermique en alu améliore sensiblement le coefficient Uw. Cette barrette en polyamide intercalée entre les faces intérieure et extérieure du profilé limite la transmission thermique par le cadre métallique, avec un gain couramment constaté de 0,2 à 0,4 W/m².K. Ce composant devient indispensable pour atteindre le seuil Uw ≤ 1,3 W/m².K imposé par MaPrimeRénov’, selon la fiche réglementaire officielle de l’ADEME sur la rénovation. Bon à savoir : La vérification de l’étanchéité à l’air peut faire l’objet d’un test infiltrométrique (mesure Q4 Pa-surf) en fin de chantier. Ce diagnostic permet de détecter les fuites résiduelles autour des menuiseries et d’exiger les reprises nécessaires avant réception des travaux. Vos questions sur la coordination isolation-fenêtresVos questions sur la coordination isolation-fenêtres
Peut-on rattraper des fenêtres déjà posées en feuillure si on veut isoler par l’intérieur ?Oui, mais avec un surcoût significatif. La solution consiste à ajouter des tapées d’isolation sur le pourtour du dormant pour créer un plan d’affleurage avec l’épaisseur d’isolant prévue. Le marché observe des surcoûts compris entre 180 et 250 € par fenêtre pour ce type de rattrapage, auxquels s’ajoute le risque de blocage partiel de l’ouverture des ouvrants si l’épaisseur d’ITI dépasse 14 cm. Dans certains cas, une dépose-repose en applique peut s’avérer plus économique et plus performante thermiquement. Combien de temps entre pose fenêtres et isolation intérieure ?Un délai technique d’une à deux semaines est recommandé entre la pose des menuiseries et le démarrage de l’isolation intérieure. Ce temps permet le séchage complet des joints de calfeutrement périphérique et la prise des bandes de mousse imprégnée. Un contrôle visuel de l’étanchéité à l’eau peut être effectué avant intervention du plaquiste, garantissant l’absence de défaut avant fermeture définitive de l’enveloppe. La rupture de pont thermique est-elle obligatoire sur menuiseries aluminium ?Obligatoire pour atteindre les seuils de performance imposés par la RE2020 et MaPrimeRénov’. Les profilés aluminium sans rupture de pont thermique affichent des coefficients Uw rarement inférieurs à 1,8 W/m².K, tandis que l’intégration d’une barrette polyamide permet de descendre sous 1,3 W/m².K selon les configurations vitrées. Le gain thermique se situe généralement entre 0,2 et 0,4 W/m².K, déterminant pour l’éligibilité aux aides de l’État. Comment vérifier qu’il n’y a pas de pont thermique autour de mes fenêtres ?L’observation de condensation récurrente en périphérie des menuiseries durant l’hiver constitue le signal d’alerte principal : elle indique que le point de rosée est atteint sur la paroi froide, révélant un pont thermique actif. Un diagnostic professionnel par caméra thermique permet de visualiser précisément les zones de déperdition et de quantifier l’écart de température. Un test d’infiltrométrie mesure quant à lui les fuites d’air autour des dormants, complétant le diagnostic thermique. Faut-il un label RGE pour coordonner isolation et fenêtres ?Le label RGE (Reconnu Garant de l’Environnement) est obligatoire pour bénéficier de MaPrimeRénov’ et des autres aides de l’État. Au-delà de l’aspect financier, ce label garantit que les professionnels maîtrisent les règles de coordination entre isolation et menuiseries, appliquent le DTU 36.5 pour le calfeutrement périphérique et respectent les exigences d’étanchéité à l’air de la RE2020. La certification impose également une formation continue sur les évolutions normatives, gage de mise en œuvre conforme. Votre plan d’action coordination
La coordination entre isolation intérieure et pose de fenêtres conditionne la réussite thermique de votre rénovation. Plutôt que de considérer ces deux postes comme indépendants, abordez-les comme un système unique dont la performance dépend de la continuité de l’enveloppe. Les économies de chauffage mesurées — jusqu’à 27 % de réduction selon l’UFME — ne sont accessibles que si cette coordination est maîtrisée dès la phase de conception. |
